Пловдивското дружество „АС-СТОУНС“ ООД направи опит да осъди държавата за колосалната сума от 56,6 млн. евро (110,7 млн. лв.). Фирмата претендира, че поради забавяния и пречки от страна на Министерството на околната среда и водите и Областната администрация в Стара Загора е претърпяла огромни пропуснати ползи от неизпълнен договор за доставки на варовик.

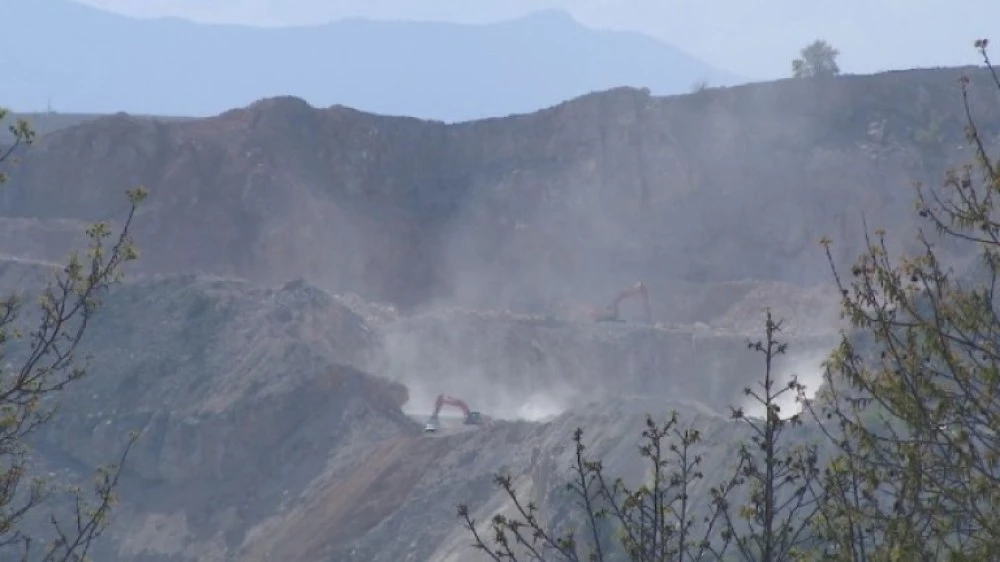

Сагата започва през 2015 г., когато Министерският съвет предоставя на пловдивската фирма 25-годишна концесия за добив на варовици и доломити от находище „Кереч Търла“ в Средна гора. Сключването на концесионния договор през април 2018 г. обаче отпушва вълна от обществено недоволство. Жители на 11 съседни села от общините Стара Загора, Нова Загора и Николаево излизат на масови протести, опъват палаткови лагери и блокират Подбалканския път София–Бургас край Николаево. Местната общност изразява сериозни опасения за унищожаването на 1000 декара многогодишна гора, замърсяването на водите и въздуха, взривните дейности и непрекъснатия поток от тежкотоварни камиони през населените места.

На фона на продължаващото напрежение, през юни 2021 г. „АС-СТОУНС“ сключва мащабен договор за периодични доставки на варовик за срок от пет години с външно дружество. Предвиденото количество е 6,41 млн. тона годишно. Едва дни след подписването му фирмата подава искане и получава разрешение от областния управител за изработване на специализиран подробен устройствен план (СПУП). Процедурата обаче бързо влиза в административен лабиринт – последват отмени на разрешението, писма от МОСВ за загубило действие решение по ОВОС, откази и съдебни обжалвания. Именно тези спънки фирмата посочва като причина за претърпените милионни загуби.

С решение от 26 октомври 2026 г. Върховният административен съд обаче слага окончателен край на правния спор. Върховните магистрати са потвърдили решението на Административен съд – Пловдив за пълно отхвърляне на иска.

Те установяват, че към датата на сключване на търговския договор пловдивското дружество изобщо не е имало одобрен и влязъл в сила устройствен план, който законно да му позволява да започне добив.

Освен това минно-геоложката експертиза по делото разкрива сериозно разминаване – докато в договора са обещани 6,41 млн. тона годишно, съгласуваните работни проекти са били едва за 211 470 тона на година, а общите извлекаеми запаси на цялата кариера за целия 25-годишен срок са едва 5,36 млн. тона.

Вас приема, че не могат да се присъждат обезщетения въз основа на нереалистични бизнес очаквания. Освен че губи делото за обезщетение от 56,6 млн. евро, „АС-СТОУНС“ ще трябва да изплати и съдебни разноски на МОСВ. Решението е окончателно.
